本文用于整理前期技术信息;具体型号、材料、参数与标准以项目文件和最终技术确认资料为准。
任务:大修单写了「密封件按原型号再订一批」之前,先按阀座 / 填料 / 垫片拆成三张核对表。三处零件不可互换,也不能共用一个零件号栏。

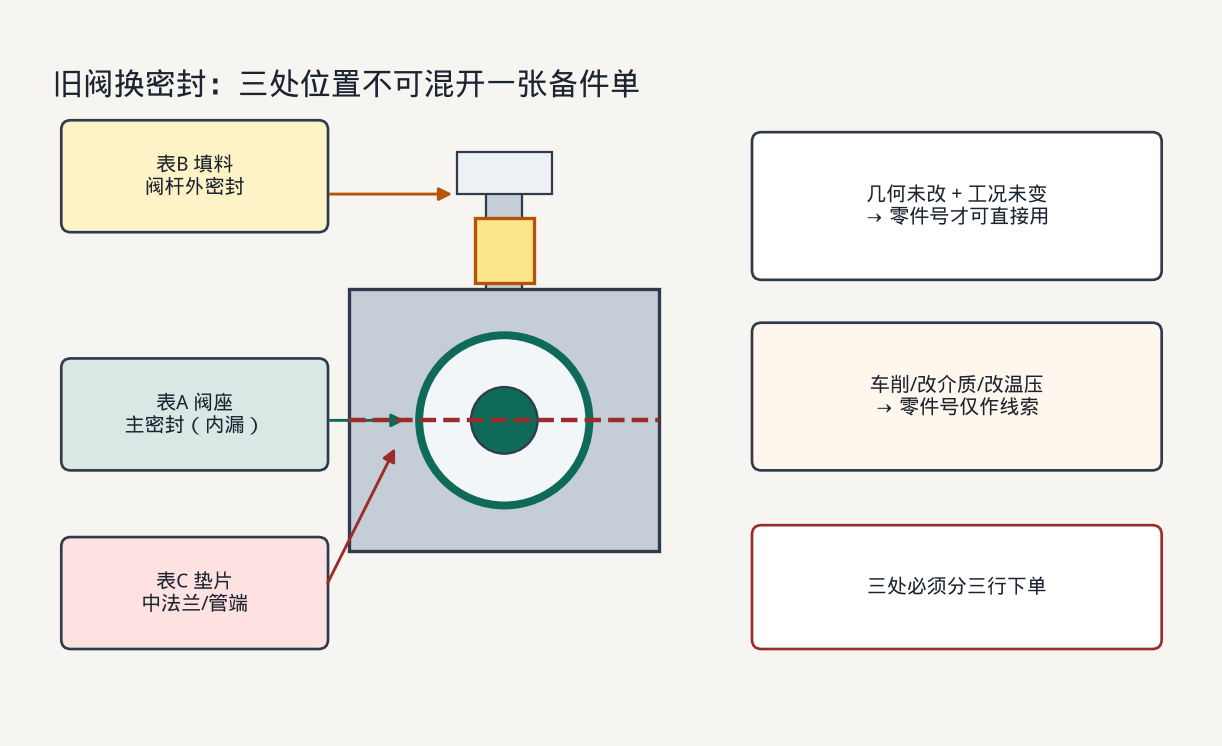

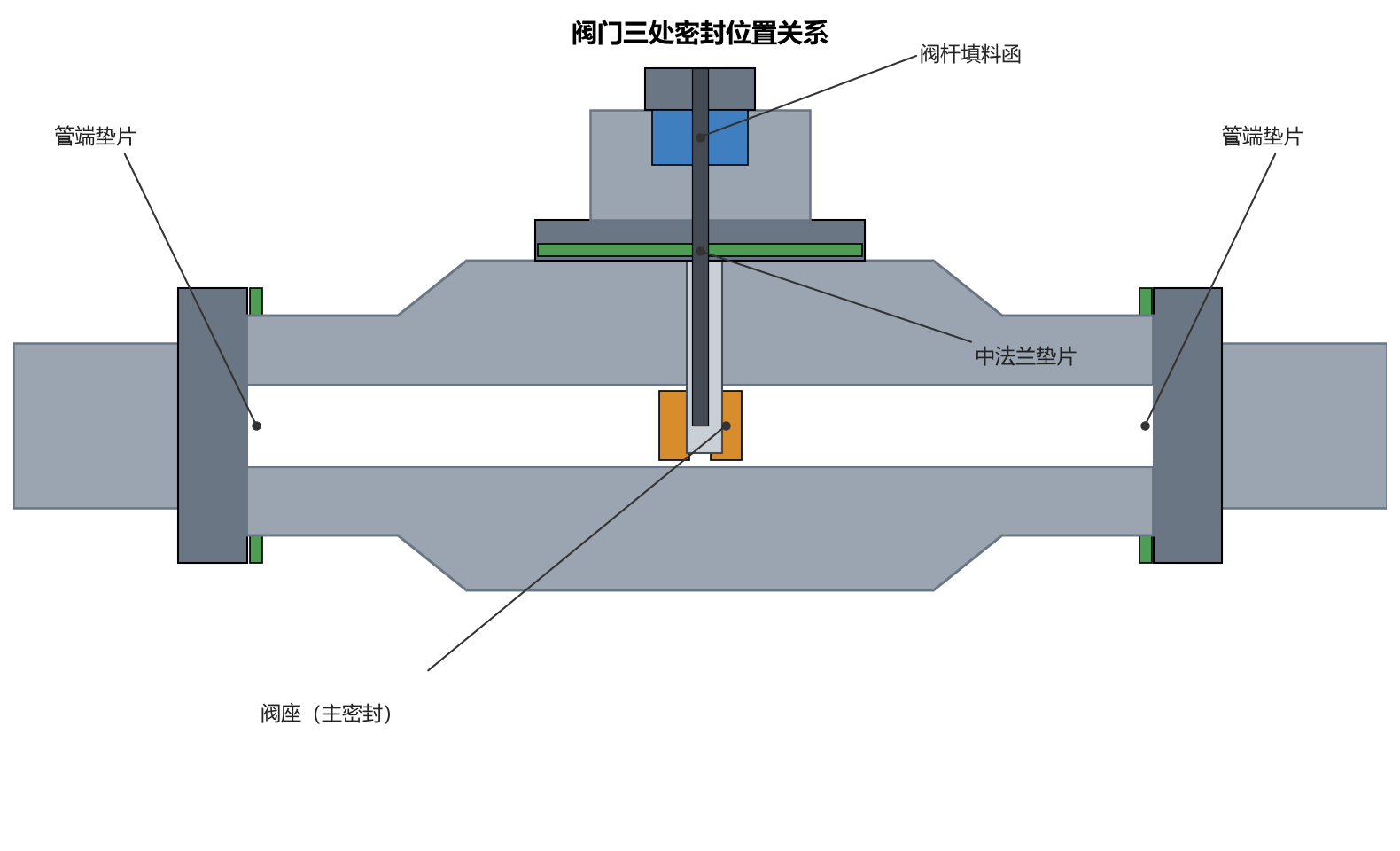

阀座、填料、垫片三处密封位置示意
表A|主密封(阀座 / 密封圈)
| 核对项 | 判断条件 | 要取得的资料或测量 | 谁确认 | 跳过的后果 |
|---|---|---|---|---|
| 密封位置 | 内漏或开关不到位 | 在拆检单标注「阀座/阀板密封/球体密封」 | 检修负责人 | 库房发出填料或垫片 |
| 几何是否仍等于名义件 | 曾经研磨、车削、偏磨 | 厚度、锥角、外径;旧件照片带比例尺 | 钳工实测 + 工艺员记录 | 标准件装入后仍内漏 |
| 工况是否相对原设计变化 | 介质、温度、压差、固体含量任一变化 | 新旧工艺卡片对比 | 工艺工程师 | 材料窗口已变仍订原牌号 |
| 零件号可用性 | 仅当几何未改且工况未变 | 原厂备件清单页 | 采购对照清单 | 有号无件或件不对腔 |
表B|阀杆外密封(填料 / O形圈)
| 核对项 | 判断条件 | 要取得的资料或测量 | 谁确认 | 跳过的后果 |
|---|---|---|---|---|
| 阀杆直径与填料函内径 | 外漏在阀杆四周 | 实测直径;填料规格或截面 | 检修 | 填料装不进或压不紧 |
| 阀杆表面状态 | 曾强行紧压盖 | 阀杆照片;有无拉毛 | 检修 | 新填料短期内再漏 |
| 是否允许在线紧固 | 介质毒性/压力等级 | 安全规程条款 | 安全员 | 违章带压作业 |
外漏定位流程见 阀杆渗漏排查。
表C|中法兰 / 管端垫片
| 核对项 | 判断条件 | 要取得的资料 | 谁确认 | 跳过的后果 |
|---|---|---|---|---|
| 泄漏缝位置 | 渗点在阀盖中分面或管法兰 | 渗点照片 | 现场 | 误订阀座 |
| 垫片标准与材质 | 换阀或换法兰密封面 | 垫片标准号、内外径、厚度 | 配管 | 新阀法兰与旧垫片不配 |
场景:球阀内漏,库存还有「同号阀座」
判断条件:位号介质由清水改为含细颗粒浆液,阀座曾现场研磨。表A显示几何与工况双变——零件号不可直接用。下一步:按实测厚度配作或改选耐磨阀座方案;同时用 软硬密封决策流程 判断材料类别。若改金属密封,另发一行给制造商:「请按最大关闭压差核算驱动力是否足够」,数值由对方核算回传,本页不给扭矩。
发现承压件损伤时先停止备件替换
若清洁表面后发现阀体、阀盖或法兰存在裂纹、严重腐蚀减薄或变形,应退出普通密封件更换流程,按装置安全和承压设备管理要求完成隔离与评估;不得通过继续紧固或更换填料掩盖承压件损伤。
零件号什么时候还能用
判断条件同时满足才允许「按原零件号下单」:(1)表A/B/C对应位置的几何实测与名义件一致;(2)工艺确认介质、温度、压差、固体含量相对原设计未变;(3)备件清单仍由原制造商有效供货。任一条件不满足:零件号降级为「检索线索」,必须改为实测尺寸 + 材料窗口重新询价。
驱动侧连带核对:若阀座从弹性改为金属,或填料结构加严,启闭阻力可能上升。数据表加一行「请制造商按最大关闭压差书面确认现有执行机构是否足够」;回传的是对方核算结论,本页不填扭矩或安全系数。
一张工单里同时换三处时怎么写
判断条件:大修包既有内漏又有阀杆渗、还要动管法兰。要核对:三张表是否分别形成独立行项目(物料编码或备注行)。选错后果:库房按一个「密封包」发料,现场发现垫片标准与阀座截面互相无关。下一步动作:工单至少三行——「阀座按表A」「填料按表B」「垫片按表C」;每行附照片编号与实测值。采购询价也可拆成三封邮件或同一邮件三个小节,避免供应商只回一个总价却漏项。
三表可由阀天流体控制(江苏)有限公司代为排版进检修包,测量与材料窗口结论仍由现场与工艺签字。
旧阀换密封:按阀座/填料/垫片拆开的备件核对表常见问题
阀座、填料和垫片能合并成一个密封包吗?
只有原制造商提供并明确对应零件时才可按套件采购;询价和验收仍应分清安装位置、尺寸、材料和数量。
旧零件号什么时候还能直接使用?
仅在结构尺寸、工况和原制造商供货状态均未变化并得到确认时使用;否则旧零件号只能作为检索线索。
发现阀体或阀盖裂纹怎么办?
应停止按普通密封件故障处理,依照装置安全和承压设备管理要求隔离、评估,未经批准不得用紧固或更换填料掩盖裂纹。
